有限会社オール・パーパス

福島市の増築費用相場は?確認申請や断熱対策もプロが解説

お問い合わせはこちら

福島市の増築費用相場は?確認申請や断熱対策もプロが解説

福島市の増築費用相場は?確認申請や断熱対策もプロが解説

2026/07/31

福島市で増築を検討中の方へ。

子供部屋の確保や二世帯同居で増築を考えても、「費用相場はいくら?」「冬の寒さに耐えられる?」「建築確認申請は必要?」など不安は尽きませんよね。 本記事では、福島市での増築にかかる費用相場(坪単価・諸経費)から、10平米の申請ルール、寒さ・落雪対策のコツまで専門家が徹底解説します。読むだけで予算感と注意点が分かり、失敗のない増築計画がスタートできます!





1 福島市における増築費用の相場と坪単価

福島市で住まいの増築を行う場合、中心となる費用相場は1坪あたり70万円〜150万円程度です。

ただし、増築費用は「1階部分を広げる(平屋増築)」のか、「2階部分に部屋を載せる(差しかけ増築)」のか、あるいは「トイレやミニキッチンなどの水回りを設ける」のかによって大きく変動します。



また、工事費用は建物本体の工事費だけでなく、解体費や諸経費を含めた「総額(コミコミ価格)」で把握することが資金計画の失敗を防ぐ最重要ポイントとなります。以下に、施工パターン別の費用相場と内訳の注意点を詳しく解説します。



1-1  1階・2階・水回り別の増築費用一覧

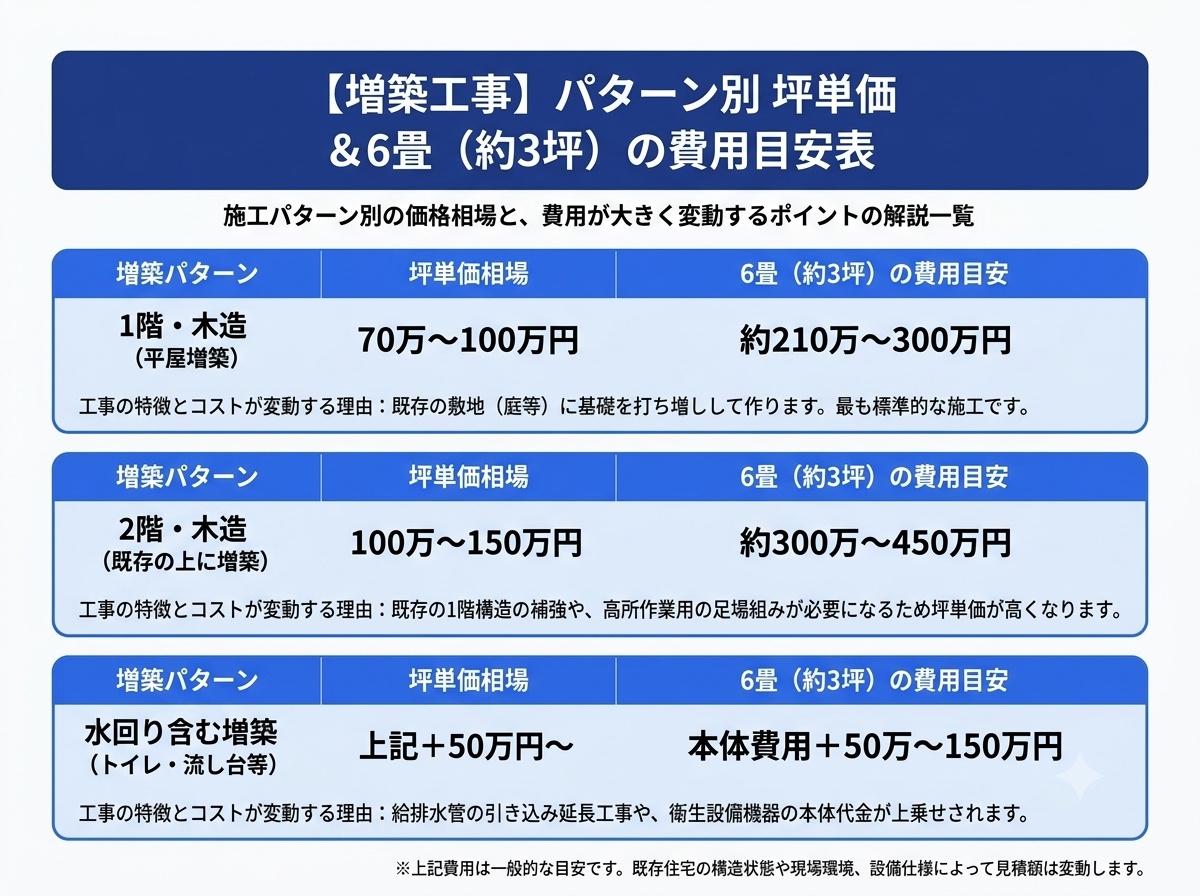

増築工事において、最もポピュラーな「6畳(約3坪)」を増築する場合の構造別・目的別費用目安は以下の通りです。



【増築工事のパターン別費用相場一覧】





💡 ポイント:なぜ2階増築は高くなるのか?

2階への増築は、既存の1階の柱や耐震壁が「新しい2階の重み」に耐えられるかを構造計算で確認する必要があります。多くの場合、1階天井裏の補強工事や柱の金物補強が発生するため、1階平屋増築に比べて費用が1.3〜1.5倍に跳ね上がります。



・1-2 本体工事以外にかかる解体費と諸経費の注意点

施工業者の見積もりを見る際、「建物本体工事費」だけを見て予算を組むのは非常に危険です。実際に増築工事を完成させるには、本体工事費以外に総予算の約15%〜20%に相当する別途費用(解体費・諸経費)が発生します。



1. 解体・撤去費用(目安:10万〜30万円)

増築する壁面の既存外壁を壊し、新しい部屋とつなげるための解体・撤去工事費です。解体によって生じた廃材の処分費用(産業廃棄物処理費)も含まれます。



2. 現場仮設費(目安:15万〜30万円)

職人が作業するための足場組立て費用や、工事中の養生(既存の家を傷つけないための保護)、仮設トイレの設置費用などです。



3. 建築確認申請・設計手数料(目安:15万〜30万円)

10平米を超える増築工事(※詳細は第2章で解説)の際に、役所や検査機関へ支払う申請手数料および設計士の図面作成・申請代行費用です。



4. 表示変更登記費用(目安:8万〜10万円)

増築によって建物の床面積が変わるため、工事完了後に土地家屋調査士へ依頼して建物の「表示変更登記」を行う必要があります。



⚠️ 資金計画での注意:追加工事が発生するケース

既存の壁を取り壊した際、内部の木材が腐食していたり、シロアリ被害が見つかったりすることがあります。その場合、構造材の差し替え費用として別途10万〜30万円程度の予備費を見込んでおくのが、地元工務店としての安全な資金計画のアドバイスです。



2 増築時の建築確認申請と福島市の法規制ルール

福島市で増築を行う際、切っても切り離せないのが「建築基準法」をはじめとする法規制の手続きです。

結論から言うと、増築によって増える床面積が10平米(約3.02坪・およそ6畳間)を超える場合は、事前に役所や指定確認検査機関へ「建築確認申請」を提出して許可を得る義務があります(建築基準法第6条)。



手続きを怠って無確認で工事を進めてしまうと、違法建築物とみなされて将来的に売却が困難になったり、リフォームローンの融資を受けられなくなったりするリスクが生じます。以下で、具体的な申請基準と福島市ならではの注意点を解説します。



・2-1 10平米超の増築に必要な確認申請の手続き



増築における最も重要な境界線が「10平米(平米=平方メートル)ルール」です。

10平米とは、畳数に換算すると「約6畳弱(約3.02坪)」の広さです。「子供部屋を6畳1間増やしたい」という場合は、壁の芯々寸法で計算すると多くの場合10平米を超過するため、確認申請が必要になると考えてください。



【確認申請に必要な標準的な費用と期間】

・申請費用(手数料+設計代行費)

 15万〜30万円程度(設計士への図面作成依頼代および検査機関への審査手数料の合計)

・審査にかかる期間

 約2週間〜1ヶ月(設計期間も含めると工事着工の1.5〜2ヶ月前には着手が必要)



【確認申請を提出して完了するまでの流れ】

・建築計画・図面作成

 設計士が既存の図面と現況をもとに増築図面を作成

・確認申請の提出

 福島市役所(開発建築指導課)または民間検査機関へ申請

・確認済証の発行

計画が適法と認められたら工事着工が可能に

・完了検査と検査済証の発行:

工事完了後、申請通りに施工されたか現地検査



・2-2 防火・準防火地域と建ぺい率の事前確認

「10平米以下なら確認申請は絶対に不要」かというと、そうではありません。

敷地が所在するエリアの地域指定によっては、1平米の増築であっても申請が義務付けられます。



1. 防火地域・準防火地域の「10平米以下例外なし」ルール

福島市の中心市街地(福島駅周辺など)や幹線道路沿いの多くは「防火地域」または「準防火地域」に指定されています。

これらの地域内では、たとえ1平米(物置程度)の増築であっても、面積に関わらず建築確認申請が必須となります。また、火災の延焼を防ぐために、増築部分の窓に「防火設備(網入りガラスや防火シャッター)」を採用するなどの制限がかかり、建築費用が通常より10%〜20%高くなる傾向があります。



💡 プロのチェックポイント:自宅の地域指定の調べ方

ご自身の敷地が該当するかどうかは、福島市の「わがまちマップ(都市計画情報)」や市役所都市計画課の窓口で確認できます。



2. 建ぺい率・容積率による増築面積の上限

土地ごとに「敷地面積に対して建てられる建物の広さの割合(建ぺい率・容積率)」が法律で定められています。

建ぺい率: 敷地面積に対する「建築面積(1階の面積)」の割合

容積率: 敷地面積に対する「延床面積(全階の合計面積)」の割合

すでに新築時に建ぺい率の上限ギリギリまで建てられている住宅の場合、法律上の上限を超えて増築することはできません。 事前に「既存の車庫(ガレージ)や物置」も含めた全体の建築面積を正確に計算し、増築可能な面積の余白(余裕)が残っているかをプロに確認してもらうことが不可欠です。



3 福島市の増築で必須となる寒さ・落雪への対策方法



福島市における増築工事で、完成後の満足度を大きく左右するのが「気候特性に合わせた建築計画」です。

福島市は夏場に全国屈指の猛暑(35℃超の真夏日)を記録する一方、冬場は最低気温が氷点下まで下がり、蔵王・吾妻おろしの強風と積雪に見舞われる盆地特有の気候です。また、省エネ地域区分において福島市(旧福島市等)は「4地域(旧5地域)」に指定されています。



増築した新室は外気に接する壁や屋根の面が増えるため、寒さ対策と屋根の積雪・落雪対策を怠ると「冬は極寒で使えない物置部屋」になってしまいます。快適性と耐久性を担保するための技術的ポイントを解説します。



・3-1 増築部分の断熱性能を高めるサッシ・断熱材の選び方



増築部分の「寒さ」を根本から防ぐには、熱損失の大部分を占める窓(開口部)と壁の断熱スペックを高める施工が不可欠です。



1. 断熱サッシ:樹脂複合サッシ+Low-E複層ガラスの標準化

住宅から逃げる熱の約50〜60%は「窓」から流入・放熱します。安価なアルミサッシ+単板ガラスでは激しい結露と冷気のコールドドラフト現象が発生します。

サッシ構造: 外観の耐久性と室内の断熱性を両立する「アルミ樹脂複合サッシ」または「オール樹脂サッシ」を採用する。

ガラス仕様: 2枚のガラスの間に乾燥空気やアルゴンガスを封入した「Low-E複層ガラス(断熱タイプ)」を指定する。熱貫流率(U値)を2.0 W/(m²・K)以下に抑える仕様が福島市での標準ラインです。



2. 壁・天井断熱材:施工密度と厚みの確保

増築部の壁・天井には、寒冷地に対応する十分な厚みの断熱材をスキマなく充填します。

壁断熱材: グラスウール16K(高性能)換算で厚さ100mm以上、または現場吹き付け発泡ウレタンフォーム75mm以上を充填。

天井・屋根断熱材: 熱が逃げやすい天井部には、壁の1.5倍以上(グラスウール換算で150mm〜200mm以上)の厚みを確保。



💡 プロの分析:既存住宅との「断熱ギャップ」への配慮

新設する増築部分を高断熱化しても、既存住宅との境目にある廊下やドアから冷気が流れ込むケースがあります。増築部と既存部の接続部分に「断熱引き戸」を設けるなどの区画設計(ゾーン断熱)が有効です。



・3-2 屋根形状の工夫と既存屋根からの落雪リスク回避



福島市内の積雪量は地域(平野部・山沿い)により差がありますが、増築時の屋根設計では「雪の重み(垂直荷重)」と「上部からの落雪(衝撃荷重)」への備えが必須となります。



1. 2段屋根(既存屋根+増築屋根)の落雪干渉を避ける設計

1階部分へ平屋増築する場合、最も起こりやすい事故が「2階の既存屋根から溜まった雪がドカ雪となって落ち、増築部分の屋根やテラス屋根を破壊する」トラブルです。

・屋根勾配(角度)の計算

 2階からの落雪ラインを計算し、直撃を避ける配置や屋根の向き(片流れ・切妻)を調整する。

・屋根材の耐久性

増築部の屋根材には、落雪の衝撃に強く耐候性の高い「ガルバリウム鋼板(ガルバリウム鋼板葺き)」を採用するのが一般的です。



2. 雪止め金具の設置と構造強度の確保

落雪が隣家敷地へ侵入するトラブルや、増築屋根への局所的な積雪負荷を防ぐ対策が必要です。

・雪止め(雪止め金具・雪止め瓦)

隣地境界やアプローチに面する屋根面には必ず雪止めを設置し、一気の落雪を防ぎます。

・積雪荷重の構造計算

福島市基準の垂直積雪量(多くの地域で30cm〜50cm程度)に応じ、増築部の垂木(たるき)や梁(はり)の太さを積雪荷重に耐えられるよう計算して選定します。





4 失敗を防ぐ既存建物と増築部分の接合(エキスパンションジョイント)ノウハウ



増築工事において、構造上最も技術力を要し、トラブルが発生しやすいのが「築年数の経過した既存建物と、新設する増築部分の接続処理」です。新旧の建物は、使用している木材の乾燥状態や基礎の沈下状況が異なるため、単純に柱や壁を打ち付けるだけでは隙間が生じます。施工精度が低い場合、「雨漏り」や「地震時の不整合(お互いを壊し合う現象)」を引き起こす直接的な原因となります。以下で、技術的失敗を防ぐための重要ポイントを解説します。



・4-1 接合部からの雨漏りを防ぐ防水工事のポイント



増築工事における施工トラブルで最も件数が多いのが、既存外壁と増築屋根・外壁が交わる「接続ライン」からの雨漏りです。新旧の構造体は気温変化や振動によってそれぞれ異なる動き(挙動)をするため、接続部の防水紙やシーリング材が引っ張られて裂け易い特徴があります。雨漏りを物理的にシャットアウトするには、二重三重の防水処理(納まり)が不可欠です。



1. 既存外壁の「差し込み防水(役物処理)」の徹底

単に既存の外壁の上に新しい防水シートを貼り重ねるだけでは、隙間から侵入した雨水が内部へ伝ってしまいます。

・水切り金物・防水シートのめくり合わせ

接続部の既存外壁を一度取り外し、内側の透湿防水シートを露出させた上で、増築側の防水シートと150mm以上重ね合わせて一体化させます。

・水切り用役物(金物)の設置

屋根と外壁が接する雨水が集中しやすい部位(雨押え部)には、耐久性の高いガルバリウム鋼板製の水切り金物を加工・設置し、雨水を外へスムーズに排出する納まりにします。



2. 耐候性の高いシーリング材とバックアップ材の使用

接続部の目地(隙間)を埋めるシーリング材には、建物の伸縮運動に追従できる高性能な材料を選定します。

・変性シリコーン系シーリング材

紫外線による劣化に強く、施工後に塗装が可能な「2成分形変性シリコーン」等を使用。

・2面接着の徹底(バックアップ材の挿入)

シーリング材が底面に付着して3面接着になると、建物の揺れで破断しやすくなります。目地底にボンドブレッカーやバックアップ材を入れ、左右2面のみ接着させることで伸縮性を確保します。

💡 プロの技術基準:水密性試験の確認

仕上げ工事を行う前に、接合部へ意図的に散水して漏水がないかを確かめる「散水試験(1時間以上の連続散水)」を実施する工務店を選ぶことが、雨漏りリスクをゼロに近づける決定打となります。



・4-2 構造の違いによる地震時の振る舞いと耐震補強

地震が発生した際、「築20年の既存部分」と「新築の増築部分」では揺れ方(固有周期)が全く異なります。適切な構造計画を行わずに両者を強固に結合してしまうと、地震の揺れによって接続部に大きな負荷が集中し、既存部分の柱が引き抜かれたり、接合部から建物が破壊されたりする危険性があります。



1. エキスパンションジョイント(可動接合)の検討

既存部分と増築部分の構造・築年数・階数が大きく異なる場合(例:既存が軽量鉄骨造で増築部が木造、または既存2階建てに平屋を増築する場合など)は、あえて両者の構造を切り離す施工を行います。

・構造体の分

 基礎と骨組みを独立させ、建物同士の間に数センチの隙間(クリアランス)を設けます。

・エキスパンションジョイント金物のカバー

隙間部分の外壁・屋根・床には、建物の揺れを吸収して追従する金属製の伸縮カバー(エキスパンションジョイント)を施工し、雨風を防ぎつつ揺れを逃がします。



2. 既存住宅側の耐震補強(耐震診断の実施)

増築部分だけを最新の耐震基準(耐震等級3など)で作っても、接続している既存住宅の耐震性が低い場合、家全体の耐震バランス(偏心率)が崩れて危険な状態になります。

・増築前の耐震診断

1981年(昭和56年)5月以前の「旧耐震基準」の住宅はもちろん、2000年(平成12年)5月以前の住宅の場合、事前に耐震診断を実施します。

・一体化施工時の金物補強

既存部分と増築部を一体化させる場合は、既存側の接続面の柱や筋かいに「ホールダウン金物」や「耐震金物」を追加補強し、建物全体の偏心率(偏りの度合い)を基準値(0.3以下)内に収める構造計算を行います。



5 福島市で失敗しない増築工事の進め方とまとめ



福島市で満足のいく増築工事を成功させるには、明確なスケジュール管理と、地域の特性(法規制・気候)を熟知した施工パートナー選びが不可欠です!増築工事は新築以上に既存建物への配慮や行政手続きが複雑なため、検討から引き渡しまで最短でも4ヶ月〜6ヶ月程度の期間を見込んでおく必要があります。



最後に、相談から完成までの全体スケジュールと、地元密着の専門業者へ依頼すべき理由、そして理想の増築を実現するための流れについて詳しく解説します。



・5-1 事前相談から完成までの全体スケジュール

「来年春の入園・入学までに子供部屋を完成させたい」「冬が来る前に暖かく使える増築部屋を完成させたい」といった具体的な期日がある場合、逆算したスケジュール調整が失敗を防ぐ鍵となります。

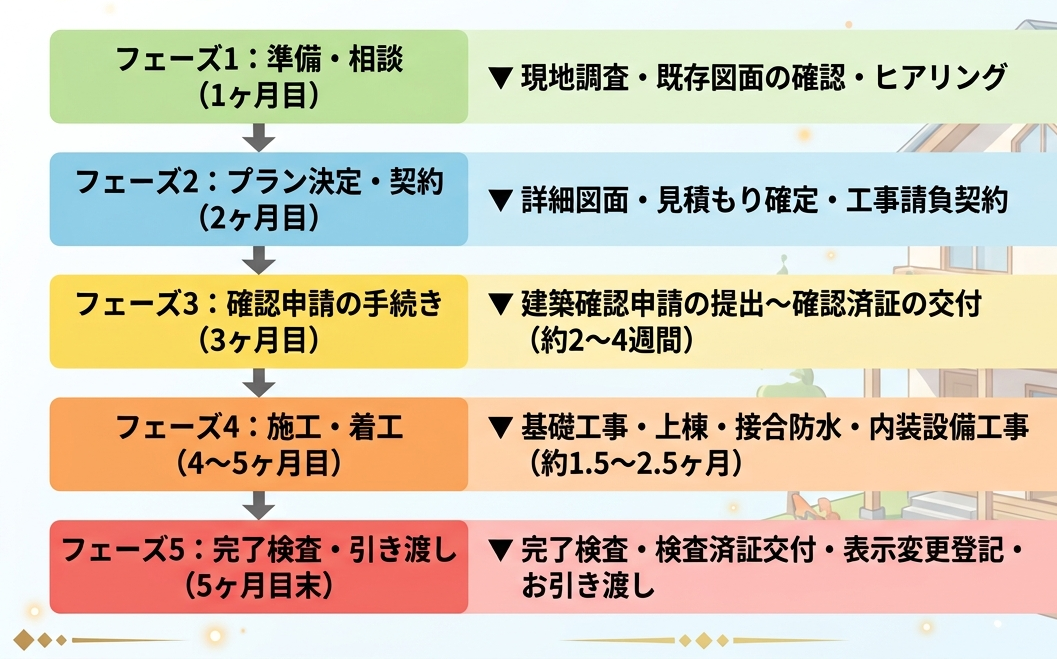

【相築工事の基本スケジュール】

⚠️ スケジュール計画での注意点:着工時期の選定

増築工事は、コンクリート基礎を打設する基礎工事や外壁・屋根の断熱作業が行われます。冬場(12月〜2月)の寒冷期はコンクリートの凍結リスクや降雪による施工遅延が発生しやすいため、春先(3月〜)または秋口までに工事を完了させる工程で計画するのがおすすめです。



・5-2 地元密着工務店へ相談するメリット

増築工事の依頼先には「大手ハウスメーカー」「大手リフォーム専門店」「地元の工務店」などがありますが、特に福島市での増築においては、地域の建築ルールと寒冷地施工に熟知した施工店へ相談するのがベストです。下記では地元密着の工務店のメリットをお伝えします!



1. 工務店を選ぶ3つのおすすめポイント

・気候特性に合わせた確実な施工

福島市特有の夏猛暑・冬極寒(4地域指定)や積雪量に応じた断熱材・屋根構造の選定ノウハウを標準で備えています。

・行政手続き・地域ルールの迅速な把握

福島市役所(開発建築指導課)との確認申請や都市計画(防火・準防火地域)の事前確認がスムーズに進みます。

・既存建物への柔軟な現場対応力

壁を開けて初めて判明する既存構造の傷みやシロアリ被害に対しても、自社の職人や提携大工が現場で迅速・適正価格で追加補強に対応可能です。



2. 今すぐできる最初のステップ

増築の検討を始める第一歩として、まずはご自宅の「建築確認済証」または「新築時の図面(平面図・立面図)」を保管場所から探して用意しておきましょう!プロへ相談する際にこの図面があるだけで、「敷地に対してあと何平米増築できるか(建ぺい率・容積率)」「どの部分から壁をつなぐのがコストを抑えられるか」の一次判断が非常にスムーズになります。



まとめ:理想の増築で暮らしをもっと快適に

福島市での増築工事は、単に部屋の面積を増やすだけの作業ではありません。「適正な費用相場の把握」「法律(10平米ルール・確認申請)の遵守」「寒さ・雨漏りを防ぐ専門技術」の3つを揃えて初めて、10年後も20年後も安心して過ごせる快適な空間が完成します。住み慣れた我が家だからこそ、ご家族のライフスタイルの変化に合わせて必要な空間をプラスする増築は、とても価値のある選択肢です。



オール・パーパスは創業して30年近くに渡って多くの新築・そして増築工事を行ってきました!まずはうちは増築できるかな?いくらぐらいかかるのかな?など是非お気軽にお問い合わせください!ご家族の理想とご予算に寄り添った、最高のお部屋づくりをスタートさせましょう!
